Заливка пола в СПб и подготовка основания под укладку напольных покрытий. Заливка ровнителя (самовыравнивающейся смеси)
Работаем с 2007 года
*Пролог - Подготовка основания под укладку напольного покрытия также важна, как и подготовка фундамента при строительстве дома! Ведь поверх напольного покрытия будут монтироваться двери, крепиться плинтуса и устанавливаться мебель, в том числе и встроенная. Поэтому качественно подготовленное основание будет являться залогом надежности, долговечности и уверенности. И только после приемки основания напольное покрытие можно клеить.
Общие понятия и нормативные требования к основанию

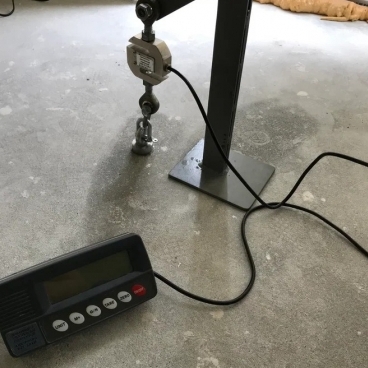

1. Прочность (адгезионная и на сжатие):
Поверхность не должна пылить, крошиться. Минимальная прочность на отрыв (адгезия) - 1.5 МПа (п. 6.2.5 СП 71.13330.2017).
Для паркета, массивной и инженерной доски: максимальный просвет под правилом - 2 мм на всей площади.
Для кварц-виниловых и пробковых полов (особенно плиточного формата с замковым соединением или тонких рулонных): максимальный просвет - 1-2 мм на 2 метра, а уклон должен быть не более 0.2% от длины помещения (п. 6.2.8 СП 71.13330.2017). Локальные неровности более 1 мм на 1 м недопустимы.

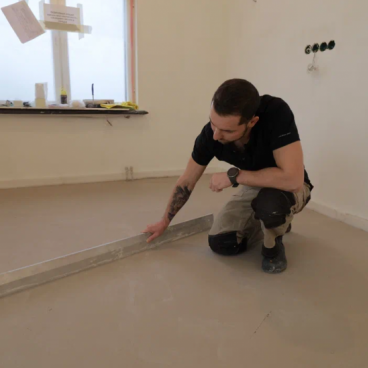

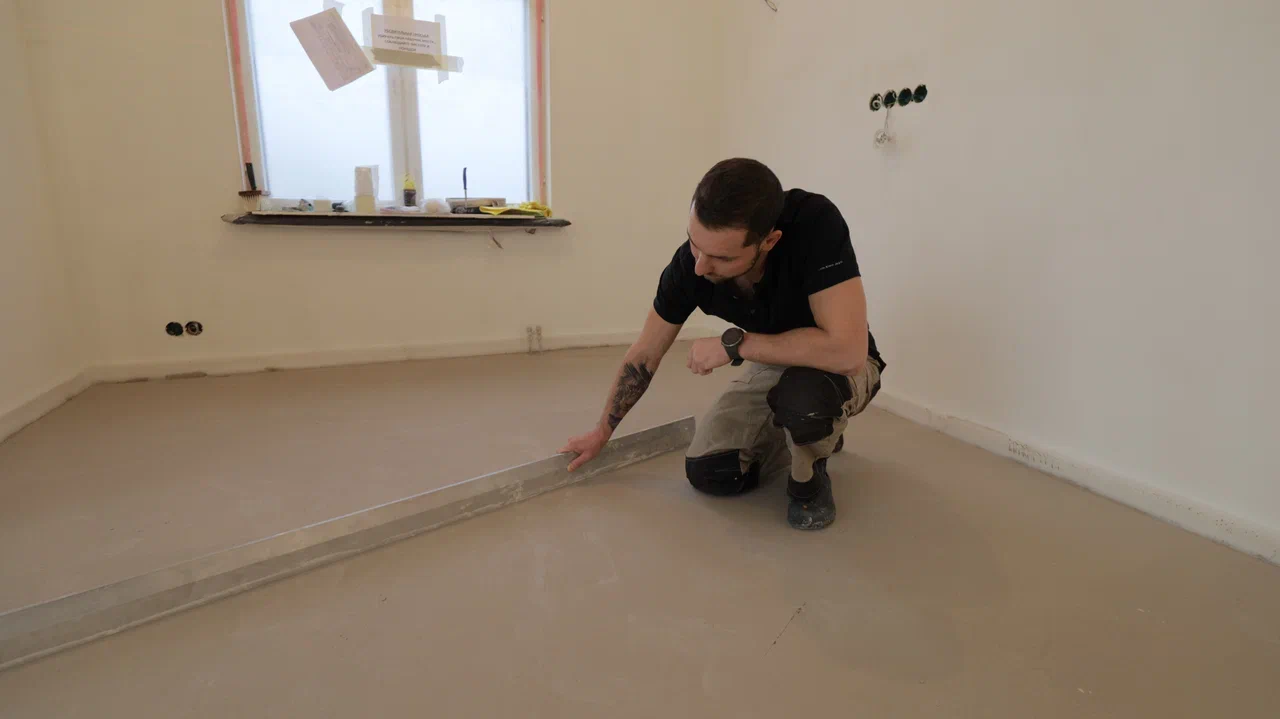

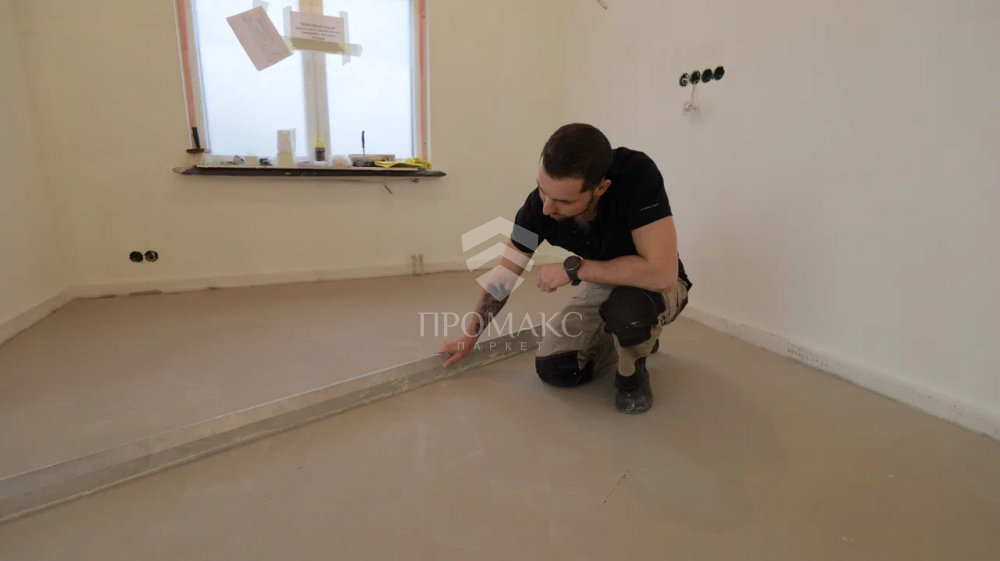

Проверка правилом
3. Влажность (критически важный параметр):

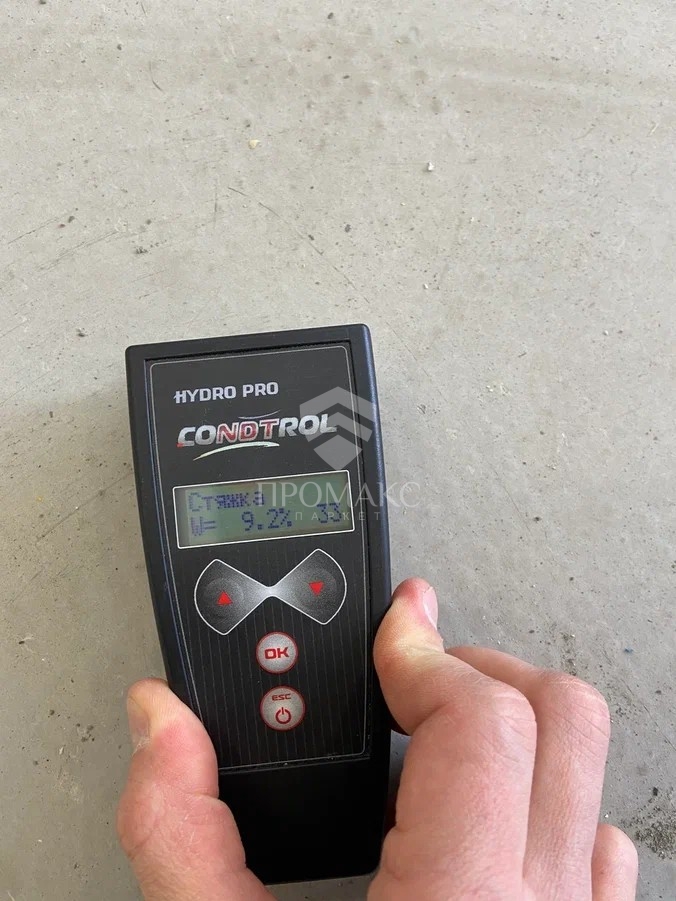

Контролируется электронным гигрометром для бетона (цильгелем) или методом адсорбционных полов (с применением хлористого кальция). Второй способ применяется реже…
Для цементно-песчаных и бетонных оснований:
Под паркет, пробку на клеевой основе - остаточная влажность не более 2% СМ (влачность по методу CM, карбидный гигрометр) или 4% по методу адсорбционных полов (п. 6.2.11 СП 71.13330.2017).
Под кварц-винил и клеевую пробку - не более 2.5% СМ.
Для ангидридных (гипсовых) стяжек: влажность не более 0.5% СМ (предельно строго!). Большинство производителей кварц-винила и пробки прямо запрещают укладку на гипсовые основания из-за риска намокания и потери прочности.
*Важное замечание: - мы никогда не используем гипсовые нивелирующие составы на своих объектах. И отказываемся производить монтаж напольных покрытий на гипсовые основания, подготовленные строителями.
4. Чистота и температура:
Основание должно быть очищено, а в идеале отшлифовано от всех загрязнений: масел, краски, шпатлевки, битума, пыли (очистка промышленным пылесосом обязательна).
Температура в помещении и основания: от +15°С до +25°С, влажность воздуха 40-60%. Эти условия должны соблюдаться за 48 часов до, во время и 48 часов после работ.
Специфические требования для разных покрытий
Параметр
Паркет (штучный, массив, инженерная доска)
Кварц-виниловая плитка (замковая и клеевая
Пробковые полы (рулонные, плиточные, замковые
Ключевой акцент
Стабильность и сухость. Влажность древесины паркета и основания должна быть сбалансирована.
Идеальная плоскостность. Любая неровность проявится через 6-12 месяцев ("отбивается" по швам и замкам).
Абсолютная ровность для тонких покрытий и амортизация для плавающего пола. Чувствительны к точечным нагрузкам от песчинок.
Метод укладки
Чаще на клей или крепление к лагам/фанере. Реже - плавающий.
Плавающий (замковый), все чаще - жесткая приклейка на
Плавающий (замковый), жесткая приклейка на
Основание
Бетонная стяжка + часто фанерная основа (влагостойкая напиленная фанера, уложенная "со смещением" и приклеенная).
Идеально ровное бетонное основание, либо стяжка + ровнитель.
Идеально ровное основание. Под клеевую пробку часто требуется шпатлевание пор и грунтовка.
Подложка
Под плавающий паркет - специальная плотная подложка.
Обязательна! Тонкая (1-1.5 мм), плотная, комбинированная (рекомендованная производителем).
Под клеевой - не требуется.
Под плавающий пол - обязательна пробковая или резино-пробковая подложка для амортизации. Под клеевой - не требуется.
Пошаговая технология заливки ровнителя на цементной основе (самовыравнивающейся смеси)
Цель: Создание идеально ровного и прочного финишного слоя поверх несущей стяжки для дальнейшей укладки напольного покрытия клеевым способом.
Инструменты: Велюровый валик для грунтовки или щетка, строительный миксер/дрель с насадкой, емкость для замеса и не одна, ракель для разравнивания, игольчатый валик, спецобувь на шипах.
Шаг 1: Подготовка основания

Отшлифовать основание от молочка и различных загрязнений. Открыть поры стяжке.
Обеспылить основание промышленным пылесосом.
Заделать все трещины и выбоины ремонтным составом.

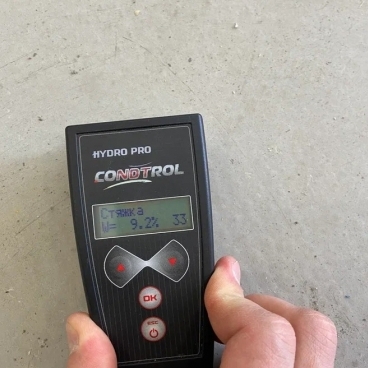

Проверить влажность основания (должна соответствовать норме для будущего покрытия и быть в допустимом диапазоне для ровнителя по инструкции).
Нанести двухкомпонентный эпоксидный или высококонцентрированный полимерный грунт глубокого проникновения. Цель: обеспылить, укрепить поверхностный слой, снизить впитываемость и улучшить адгезию.
Наносить валиком, без пропусков. Дать полностью высохнуть по времени, указанному производителем грунта (обычно 3-6 часов).
Шаг 3: Установка маячков

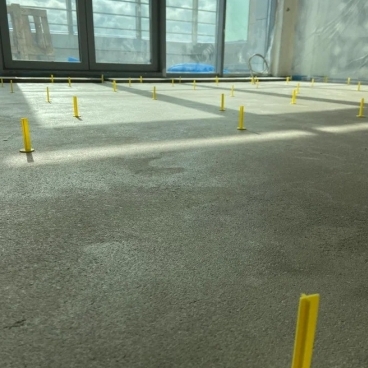

Установить реперные маячки с расчетом примерно 5 шт/м2.
По лазеру обрезать маячки согласно необходимому уровню заливки.

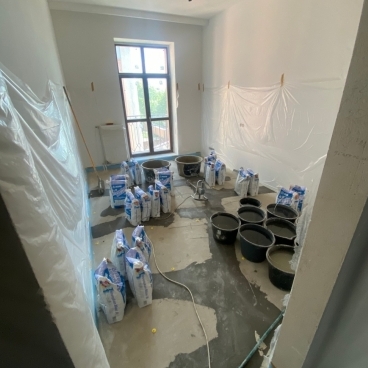

Шаг 4: Приготовление раствора

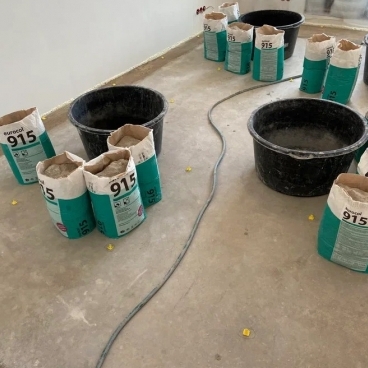

Четко следовать инструкции на мешке. Залить в емкость чистую воду комнатной температуры.
Засыпать сухую смесь, соблюдая пропорции. Не наоборот!
Перемешивать миксером на средних оборотах не менее 3-5 минут до получения однородной, текучей массы без комков.
Дать смеси "отдохнуть" 2-3 минуты для созревания, затем снова кратко перемешать. Жизнеспособность раствора обычно 20-40 минут — учитывайте это при планировании работ.
Шаг 5: Заливка и распределение
Начинать заливку с самого дальнего от двери угла.
Выливать смесь полосами, перекрывая предыдущую.
Распределять раствор ракелем ориентируясь на установленные маяки или требуемую толщину.
Сразу после распределения прокатывать смесь игольчатым валиком для удаления пузырьков воздуха, которые ослабляют стяжку.

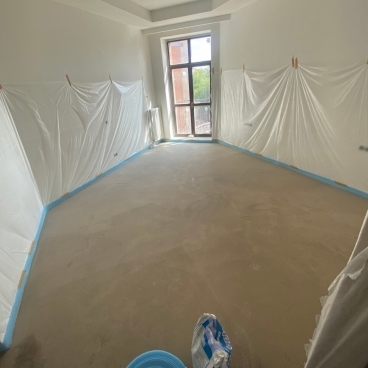

Шаг 6: Высыхание и уход

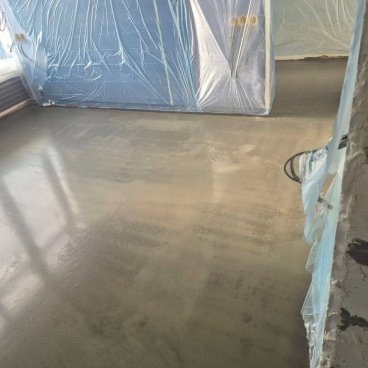

Накрыть залитую поверхность полиэтиленовой пленкой для защиты от сквозняков и равномерного высыхания.
Время первичного высыхания (по нему можно ходить) - 6-24 часа (смотреть на упаковке). Полный набор прочности и готовность к укладке покрытия - от 7 до 14 суток, в зависимости от толщины слоя и микроклимата. Перед укладкой финишного покрытия обязательно проверить остаточную влажность.
*Важное предупреждение - Подготовка основания под укладку напольного покрытия также важна, как и подготовка фундамента при строительстве дома! Ведь поверх напольного покрытия будут монтироваться двери, крепиться плинтуса и устанавливаться мебель, в том числе и встроенная. Поэтому качественно подготовленное основание будет являться залогом надежности, долговечности и уверенности. И только после приемки основания напольное покрытие можно клеить.
